國網安徽電力落實高質量建設要求 提前完成年度任務

電力網發布時間:2021-01-08 11:29:10  作者:李先純

  2020年,國網安徽省電力有限公司在常態化疫情防控背景下,克服長江中下游和淮河流域汛情影響,截至2020年12月22日,累計開工110千伏及以上線路2428.40千米、變電容量1739.90萬千伏安;投產110千伏及以上線路2648.98千米、變電容量2541.90萬千伏安,提前完成年度建設任務。

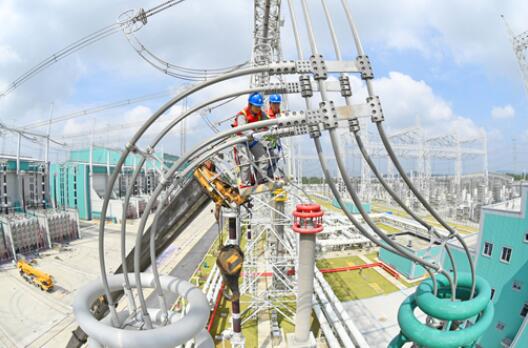

  過去的一年,國網安徽電力在國家電網有限公司系統內率先建成基建全過程綜合數字化管理平臺;投運滁州500千伏同樂輸變電工程,保障安徽電網迎峰度夏期間穩定運行;開工并在年內投產蕪湖1000千伏變電站主變擴建工程,是公司2020年首個獲得核準的特高壓項目,也是國家部署加快實施“新基建”后首個獲得核準的特高壓項目。

  國網安徽電力以進度計劃為引領,落實高質量建設要求,抓好關鍵環節管控,堅持“計劃不調、任務不減、目標不變”的原則,穩步推進電網工程建設。同時,該公司加強與政府有關部門溝通,推進工程建設前期外部條件落實,實現安徽電網工程依法合規建設程序進一步簡化。
